Go!伊勢崎 中島橋北詰の道路 [ 道路工事一覧 ]  [ Home ]

画像最終掲載日:2008/5/20 写真下段の日付は撮影日広域地図局所地図建設用語集



↓New
2008/1/26〜2008/5/17 2007/11/23〜2007/12/29 2007/4/3〜2007/9/8

『点と線』

 2008/5/17(土)、平塚公園が緑化フェアリレー会場となったこの日、平塚公園の西側に接する(主)伊勢崎・深谷線の「平塚」交差点の北側で道路工事が進んでいるのに気が付きました。
 このページで紹介している道路は、中島橋から境南中学校の東側までは、既に紹介しているようにその線形や位置を確認できるのですが、全体計画に付いては伊勢崎市の都市計画図(H19年4月版)を見ても確認できません。
 恐らく、都市計画道路・米岡上武士(よねおかかみたけし)線(16m)に交差し、米岡上武士線が平塚公園まで伸びるのかと想像していますが、今回紹介する工事箇所の位置から、それが裏付けられたような気がします。

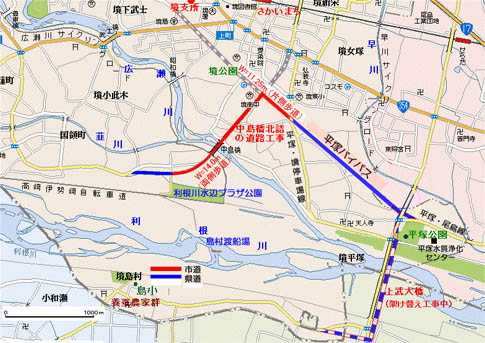

 位置関係は[局所地図]で確認してください。

 松本清張の点と線じゃありませんが、『点』(平塚交差点)と『線』(中島橋〜境南中学区間)が繋がります。
(2008/5/20 記)

(主)伊勢崎深谷線の100mほど西側

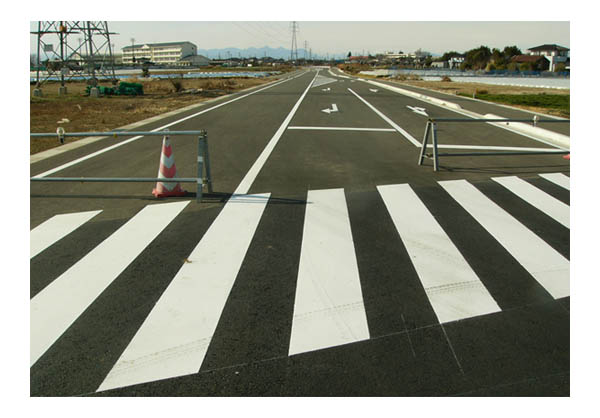

2008/5/17

↑の位置から見た東側
2008/5/17


(主)伊勢崎深谷線のすぐ西側
2008/5/17

(主)伊勢崎深谷線。
太田市との境界に接しています。
2008/5/17

(主)伊勢崎深谷線のすぐ東側
後方に見える白い建物は
佐波水質浄化センター
2008/5/17



 2008/4/29(日)、前回の紹介から丸3ヶ月が経ったこの日、現地では中島橋北詰〜ボックスカルバート区間の盛土が進んでいました。
 この盛土区間の工事が終了すれば、まずは中島橋からその北側の東西方向の市道までは繋がります。(部分開通するかどうか未確認です)。

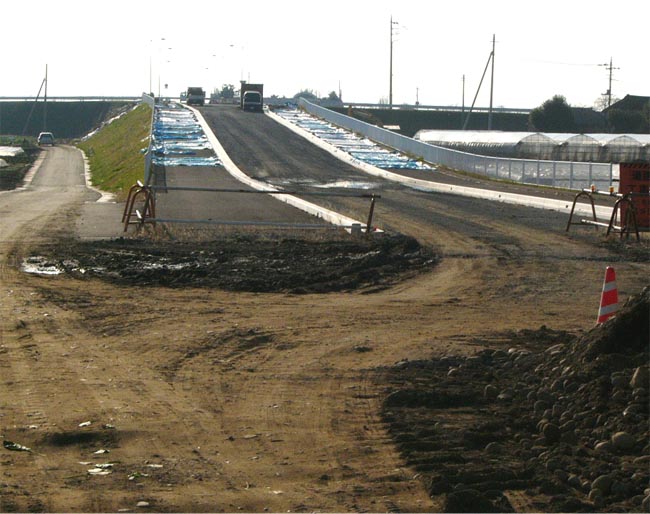

現在T字路になっている、北詰ガードレール越しに見た盛土区間
2008/4/29

盛土部を南西側から 2008/4/29


区間中央付近から見る中島橋方面
2008/4/29

中間付近の市道から北側
2008/4/29

区間の北側 2008/4/29


今回工事区間の北端(西側)
2008/4/29

今回工事区間の北端(道路中央)。ご覧のように、北端部は現道に接続しておらず、また道路法線の延長線上には建物があります。この後の工事の時期等については未確認です。2008/4/29



 2008/1/26日(土曜日)、年が明けて最初の現地報告です。現地では中央の交差点から中島橋までの区間で、両側の歩道の舗装工事と防護柵敷設を終え、交差点箇所では路盤の敷き均しを行っていました。
 交差点から北側の区間でも歩道の舗装が一部完了していました。区間の最北部でもパワーショベル等で工事を行っていましたが、作業内容は未確認です。(2008/1/28 記)

中島橋北詰から北側。歩道部の舗装と防護柵が完了。左端に境南中学校。
2008/1/26

↑の位置の道路センターから北側
2008/1/26


↑の位置の盛土の下から 2008/1/26

西側の側道。後方が中島橋。
側道の舗装は未着手。
2008/1/26

西側の歩道と防護柵。後方は中島橋。通過中のトラックが小さく見えます。
2008/1/26

↑の位置の道路センターから。
後方に中島橋。 2008/1/26


北詰の下から道路東側の盛土
2008/1/26

北詰のT字路。中央下部の自転車の大きさから高低差を予想してみてください。 2008/1/26

中央の交差点箇所の少し南側
2008/1/26

中央付近の交差点箇所。隅切りの側溝が一部敷設されていました。この交差点は大幅に改良されるようです。
2008/1/26

中央〜北側の区間も歩道の舗装
が完了。 2008/1/26

今回の工事区間の最北部(199m)。
歩車道境界の縁石や両端の側溝の敷設を完了し、車道の路盤、路床工事を行っていました。 2008/1/26

工事案内 株式会社シマダ
2008/1/26
市道(境)1級12号線道路改良工事
場所:伊勢崎市境中島地内
契約金額:12,001,500(税込)
落札日:2007年12月6日
工期:2008年3月14日
 2007/12/29日、今年最後の現地の状況です。現地へ到着した午後2時、あいにく小雨が降って来ましたが、若い作業者が西側の盛土斜面で何かの作業を行っていました。
 取材を始めてから8ヶ月、何もなかった畑地に新たな道路が完成しつつあります。この道路が完成すると、現在の広瀬川の左岸堤防の道路を通り、上武大橋まで行く交通が随分と安全で便利に改良されます。
(2007/12/30 記)

左右の歩道の舗装が完了。中央後方が中島橋(画像では見えません)。
2007/12/29


東側歩道。完成すれば中島橋から自転車で下って降りるのが快適そうです。今から楽しみ♪ 2007/12/29

西側歩道 2007/12/29

中島橋北詰からそのすぐ北側のボックスカルバートまでの区間。 2007/12/29


カルバート部の盛土巻き込み部のブロック積みも完了 2007/12/29

西側の側道 2007/12/29

盛土斜面には植生工が施され、この1ヶ月間にも表面が緑色に変化してきています。 2007/12/29

西側の側道 2007/12/29


 2007/11/23日の現地の様子を掲載します。前回(9月8日)から2ヶ月余りが経ち、現地では随分と工事が進んでいました。

 全工区の内、橋寄りの南側工区では車道も歩道も路盤工が進んでいました。逆光で撮影すると一見舗装が完了しているかのようですが、舗装は未着手。
2007/11/23


工区の中央近辺を通る市道から北側。
舗装はこれからです。 2007/11/23


工区の中央近辺を通る市道から北側
2007/11/23

カルバート付近から。
左側の建物は境南中学校
2007/11/23


中央の市道付近 2007/11/23

盛土の斜面と側道(西側) 2007/11/23

盛土の斜面と側道(東側) 2007/11/23

盛土の斜面と側道(西側) 2007/11/23

 カルバートのウィングではブロック積み工事を施工中。 2007/11/23

盛土の東側  2007/11/23

本体の盛土工事は堤防〜すぐ北側のボックスカルバートの区間を残すのみです。
2007/11/23

 中島橋北詰から。2007/11/23


中島橋の北詰から 2007/11/23


下記の記事で書いた消えた盛土のナゾが判明しました。以前、ここに盛ってあった土は、残土の仮処分として置いてあっただけで、今回、正規工事として軟弱路床の入れ替えを行うために撤去したとのことです。ボックスカルバート等の構造物も造らないとのことです。すぐ北側にありますから2つは不要ですね。お騒がせいたしました。(2007/9/12 記)
消えた盛土?!
↓ 2ヶ月半振りに現地を訪れてみました。夏の暑い期間は日中の自転車旅も少し滞ります。この日、そろそろ完成だろうかと期待を込めて訪れましたが、現地は「あれ?」、川沿いの道路と同じ高さまで盛られていた道路の土が消え去っていました。設計変更?堤防沿いにもボックスカルバートを敷設するのでしょうか。 (2007/9/9 記) ↓
その理由は上記記事をご覧ください

手前にあった盛土がどこかへ
2007/9/8


西側から 2007/9/8

東側から 2007/9/8

橋側から道路全体を 2007/9/8
↓ 1ヶ月振りの現地の状況です。
 盛土下の両側の道に側溝が敷設されていましたが、他の目立った変化には気がつきませんでした。
 橋詰のガードレールに立て掛けられた標識に「道路工事中 6月29日まで」とありましたが、竣工が延びそうですね。 (2007/6/27 記) ↓

道路の東側・側溝完了 2007/6/23

盛土中央に立ち北側を。 2007/6/23

道路の西側・側溝完了 2007/6/23

トラックがこちらへ向かって来ます
2007/6/23

橋の袂で東へ 2007/6/23

トラックが橋へ進入  2007/6/23

北側の市道の更に北側 2007/5/20


北側の市道から橋の袂の盛土部を
2007/5/20

北西側から盛土部分。2007/5/20

盛土を東側から。ボックスカルバートが見えます。工事案内板によると延長720m、工期 6/29 とのことです。2007/5/20
 現在、橋の北詰は川と平行な道路とT字で交差していますが、T字路の先に盛土が行われています。橋の道路がそのまま北へ延長するようです。
2007/5/11

盛土を西側から。ボックスカルバートも敷設されています。 2007/4/30

ガードレールの先には盛土が
2007/4/30

橋の正面にはガードレールと
左右への矢印が 2007/4/30

橋から東側の道へ 2007/4/30

東側から来た車が橋へ入って来ます
2007/4/30

中央近辺の交差点から北側。後方左は境南中学校 2008/1/26
